Een enorme investering in de Oostzee. Ze gaan onder de stranden en duinen graven.

- Het Baltica 2-project, het grootste windmolenpark in Polen, gaat de volgende fase in van de werkzaamheden voor gericht boren van zee naar land.
- Door gebruik te maken van moderne HDD-technologie kan er nauwkeurig onder het grondoppervlak worden geboord, zonder dat het strand en de duinen worden verstoord, tot een diepte van 20-30 meter.
- Het Baltica 2-windpark heeft een capaciteit van 1,5 GW en is daarmee het grootste offshore windpark in de Oostzee. Het zal ongeveer 2,5 miljoen huishoudens van schone energie voorzien.
Het Baltica 2-project, het grootste windmolenpark van Polen , gaat de volgende fase in. Experts beginnen met de bouw van een zee-land gestuurd boorsysteem dat de offshore- en onshore-delen van het park met elkaar verbindt "met respect voor het milieu en het landschap", aldus investeerders PGE en Ørsted.

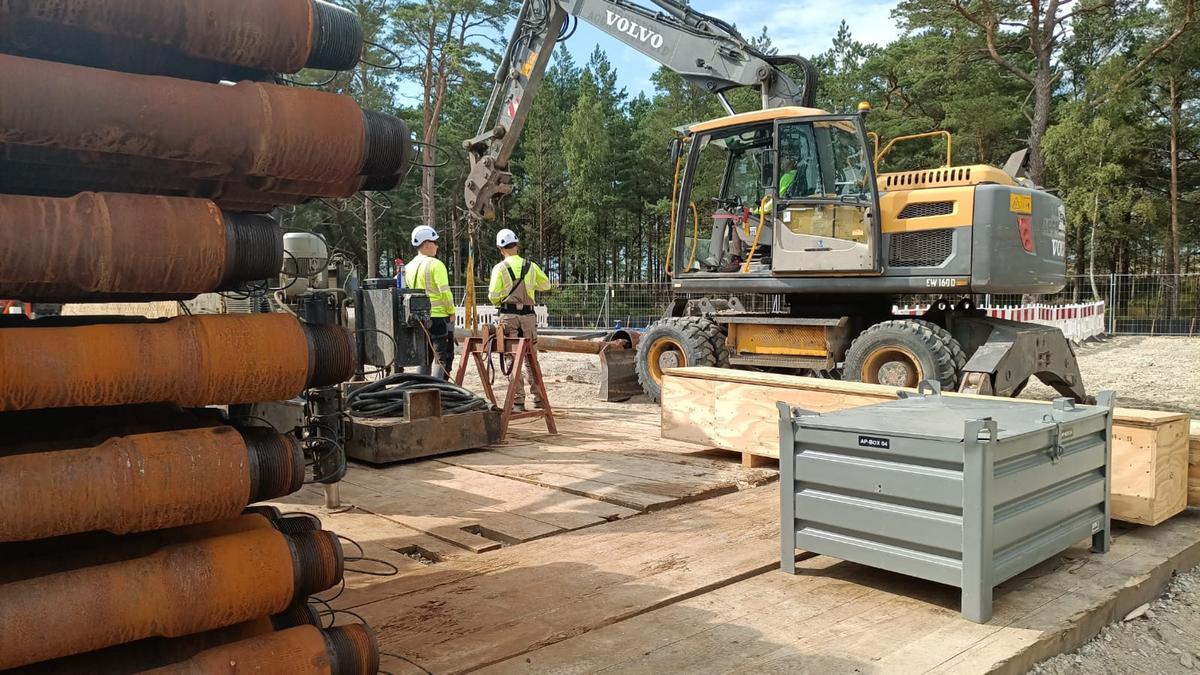

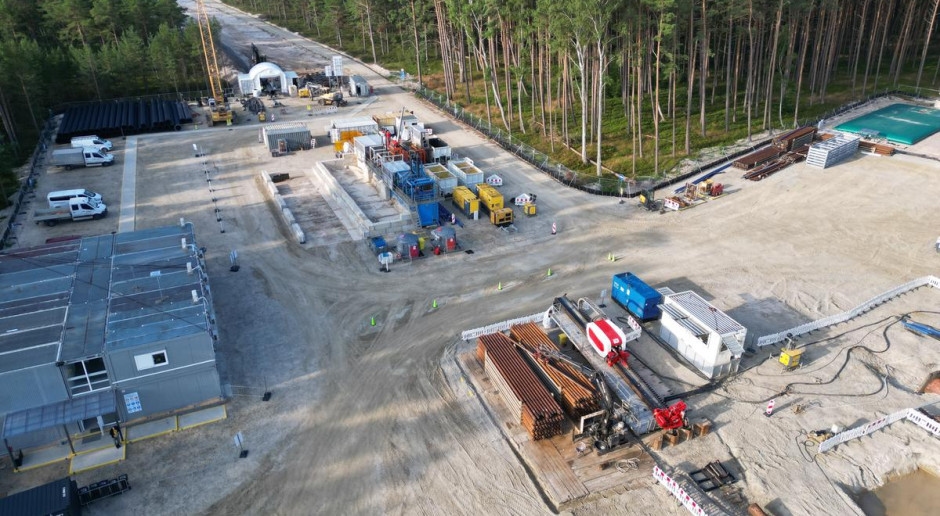

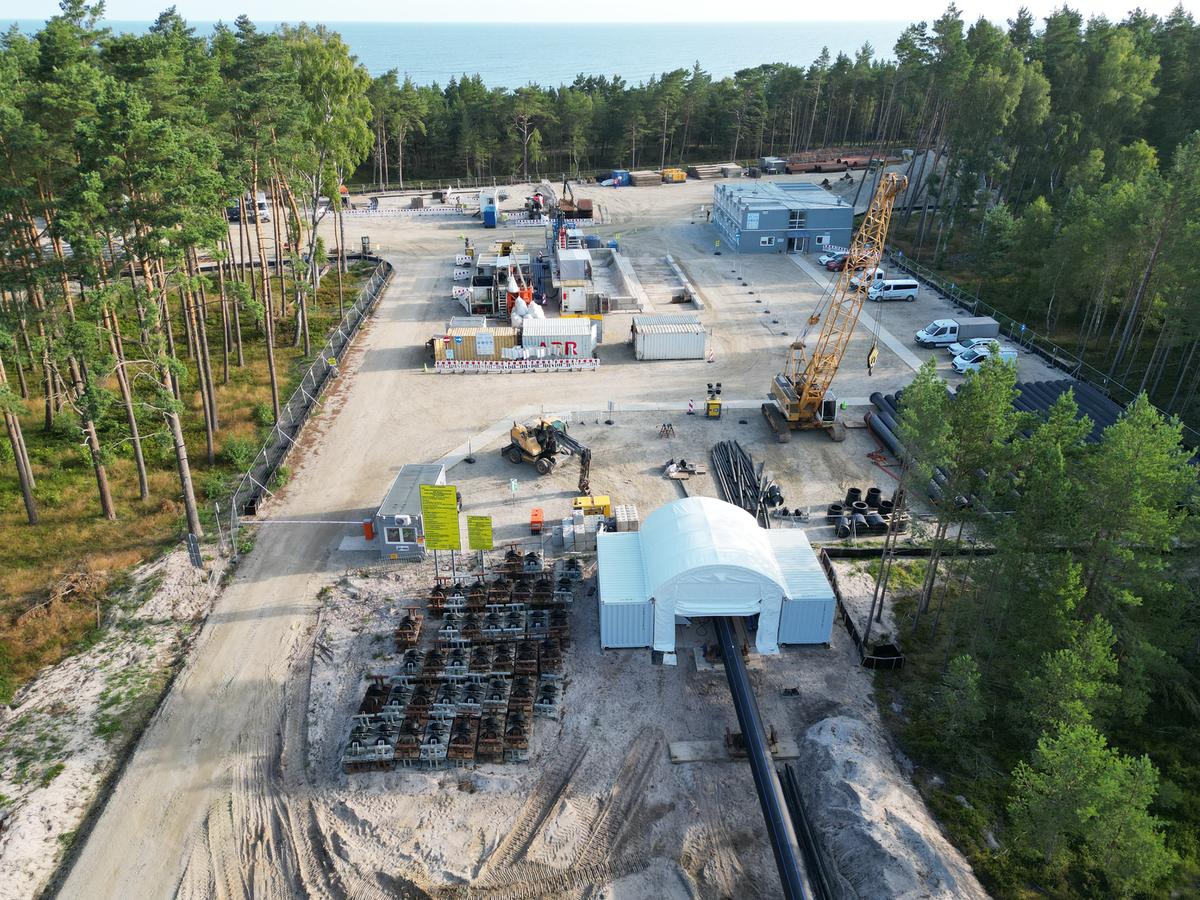

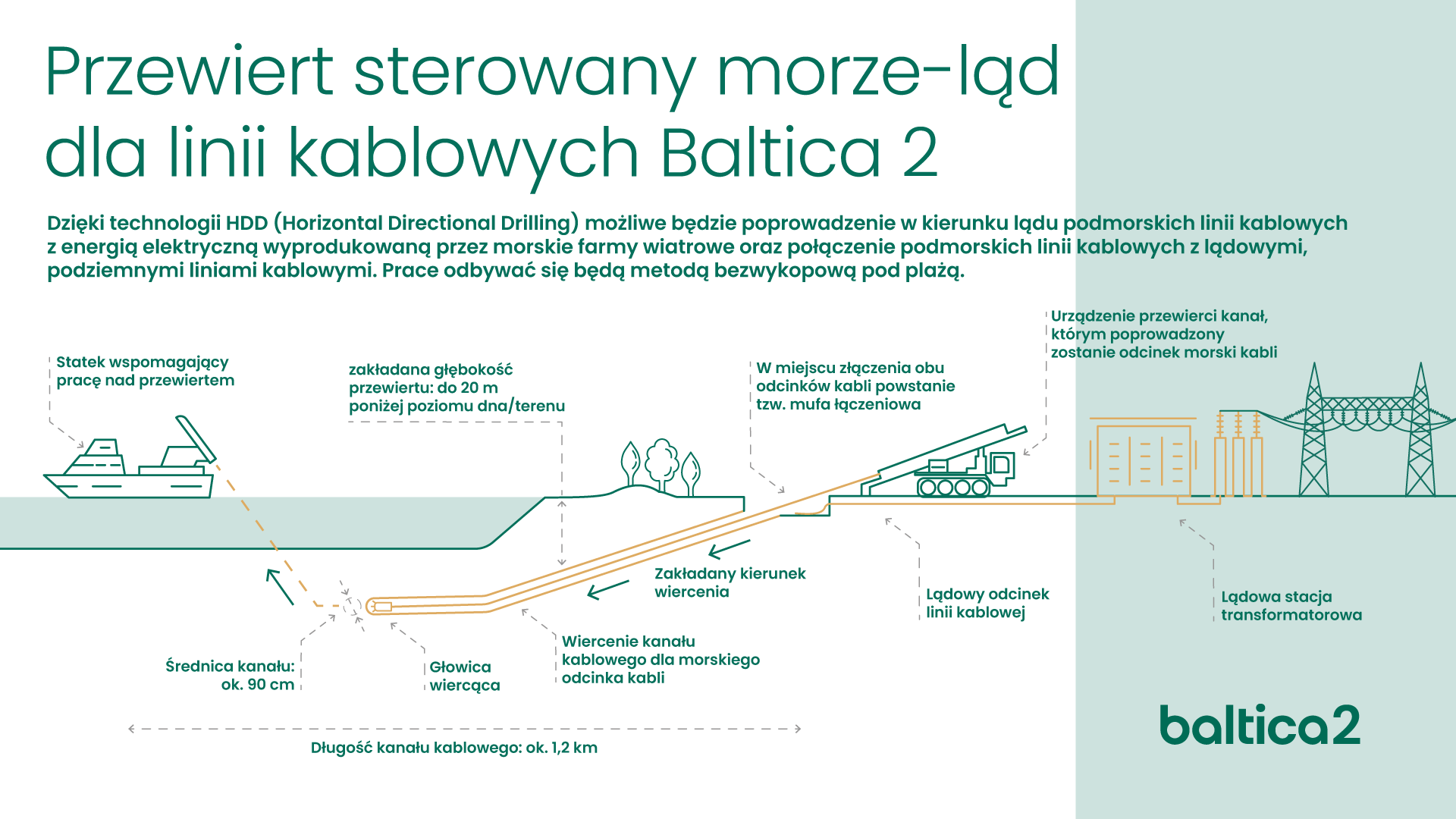

Elk van de vier boringen is ongeveer 1.200 m lang.De werkzaamheden, uitgevoerd door ROMGOS Gwiazdowscy en ZRB Janicki, maakten gebruik van moderne HDD-technologie, die nauwkeurig boren onder het maaiveld mogelijk maakt – zonder dat er gegraven hoeft te worden of het strand of de duinen verstoord hoeven te worden . In een gezamenlijke verklaring van de bedrijven staat dat elk van de vier boringen ongeveer 1200 meter lang zal zijn en op een diepte van 20 tot 30 meter onder het maaiveld zal worden uitgevoerd.
Dit is een symbolisch moment voor het hele project: nadat de onderzeese kabels aan land zijn gebracht, onder de kustlijn, komt het offshoredeel van de investering samen met het landdeel.
", aldus Ulrik Lange, algemeen directeur van het Baltica 2 Ørsted-project. "Door gebruik te maken van HDD-technologie kunnen we deze twee gebieden op een milieuvriendelijke manier met elkaar verbinden, die vanaf het strand vrijwel onzichtbaar is", voegde hij eraan toe.
De start van de HDD-boring in Choczewo is een nieuwe belangrijke stap in de uitvoering van het Baltica 2-project. Dit is de minst invasieve methode voor het installeren van kabelleidingen, zonder dat een deel van het strand tijdens de bouw hoeft te worden afgesloten. Deze veilige methode, uitgevoerd op grote diepte, stelt ons in staat de werkzaamheden uit te voeren met respect voor het landschap en de natuurlijke omgeving.
- aldus Bartosz Fedurek, voorzitter van de raad van bestuur van PGE Baltica.
De aanleg van de exportkabels (waarmee elektriciteit van de windturbines naar land wordt getransporteerd) staat gepland voor eind 2025/2026, dus na afronding van de boorwerkzaamheden.

De investeerders verzekeren dat er passende technische en organisatorische maatregelen zijn getroffen om de geluidsoverlast voor omwonenden en toeristen te beperken . Zo is er onder andere zorgvuldig apparatuur geselecteerd en zijn de werkzaamheden uitgevoerd op afstand van woonwijken en stranden.
Het strand is echter alleen te bereiken via aangewezen voetgangersroutes en investeerders vragen om dit te respecteren.
Mochten er problemen zijn of mocht de verkeersorganisatie in Choczewo gewijzigd moeten worden, dan wordt daarover vooraf geïnformeerd - zo is beloofd.
